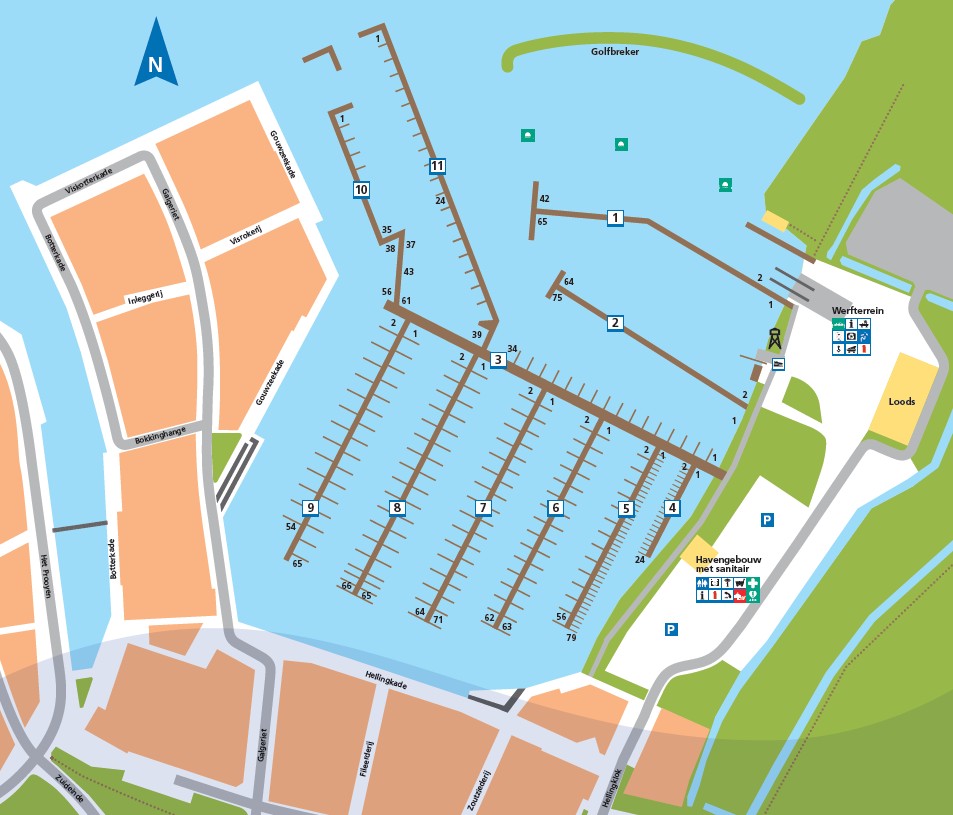

Die Planung eines solchen Umzugs hat viele Facetten. Neben der Planung des Gouwhaven-Projektes gibt es die „normale“ Hafensaison (Reservierungen für Winterlager sind ab 1. Juli möglich) und unsere eigenen Bautätigkeiten. Nachfolgend geben wir die voraussichtlichen Aktivitäten pro Monat an:
– Vorverladung auf dem Wohnmobilstellplatz für die neue Kranbahn, dauert 3 Monate
– Verlegung der Schranke bei Hemmeland an ihren endgültigen Standort
– Neuer Zaun um unser Grundstück auf Hemmeland
– Wellenbrecher fertig
– Optilager jetzt beim Kreisverkehr
– Kranspur fertig
– Glassfiber und neue Wasserleitunganschluss am Gelände
– Die Kapazität der Stromanschlüsse wurde verschoben von Galgeriet auf Hemmeland
– Alle Stege sind entfernt so dass der Hafen fertig ist für die neuen Stege
– Alle neuen Stege sind in Monnickendam und angeschlossen

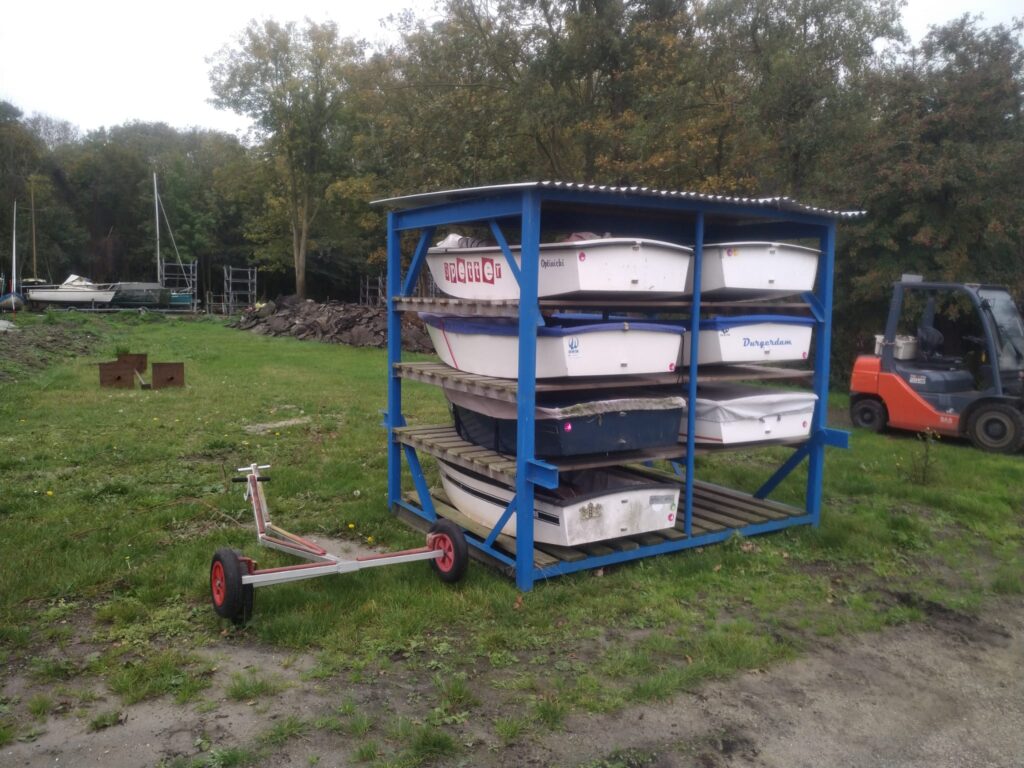

– Jollen stehen jetzt beim „Kreisverkehr“
– Neue Kran ist geliefert
– Alle Schiffe auf den (neuen) Liegeplatz
– Anschluss neue Stege mit Wasser und Strom – alle Strom wird erneuert
– Sanitärgebäude fertig
– Hafenbüro ist temporär im alten Hafenoffice (das grauen)
– Bau Werft
– Bau Halle/Werkstatt
– Umzug in die neuen Hafenbüro
– Ausräumen, Packen und Versetzen der Lagerhallen
– Aufstellung des neuen Spielschiffs (voraussichtlich Anfang Juli)
– Halver Sails, Jachtservice de Waterman und LW Houtwerk ziehen in die neuen Lagerhallen
Am 28. August feiern wir die Verlegung des Hafens.
